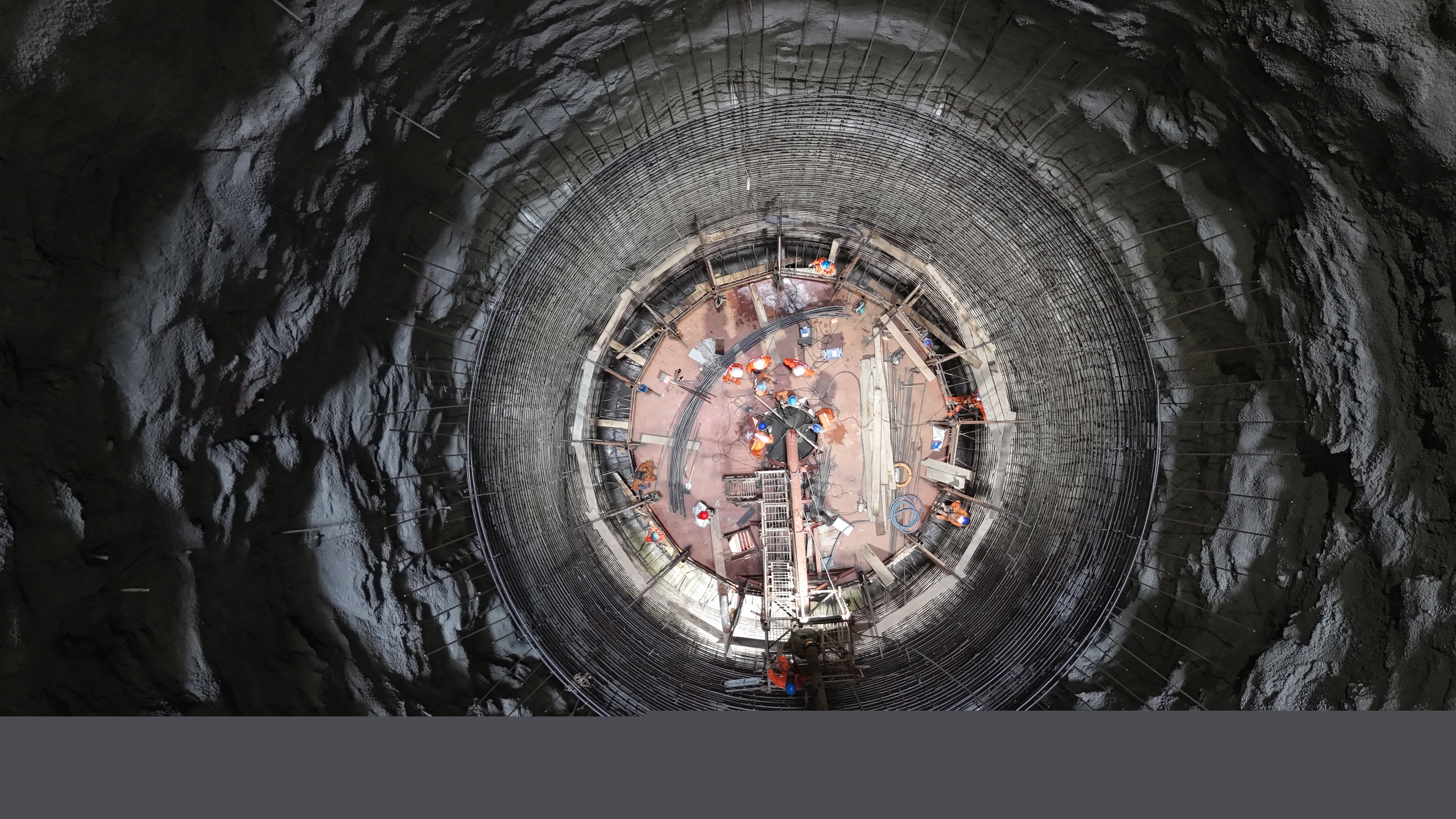

NEWS當地時間10月4日上午9時,隨著第一車混凝土入倉,中國能建葛洲壩集團承建的安哥拉凱凱水電站4號引水豎井滑模首倉混凝土啟動澆筑。


凱凱水電站共設計有4條引水隧洞,單條引水隧洞設計長度為298.94米,洞軸線間距為34米,承擔著將寬扎河水流從進水口輸送至地下廠房發電機組的任務。其中,豎井段滑模襯砌高度達156.07米,是引水隧洞襯砌工程中難度最大、安全風險最高、工藝要求最嚴的部位。引水隧洞內地質條件復雜、高空作業風險較大,現場采用滑模施工技術,與傳統模板工藝相比,具有連續作業、施工速度快、整體性好、安全系數高等優勢,能夠實現24小時不間斷混凝土澆筑作業,平均日進尺預計可達4-5米,極大縮短豎井建設周期。
目前,滑模系統運行平穩,混凝土澆筑作業正按計劃有序推進。后續,凱凱項目部還將結合現場混凝土澆筑特點,嚴格把控混凝土配合比、入倉溫度控制、振搗密實度及后期養護等關鍵環節,確保襯砌混凝土達到內實外光、強度與抗滲性能滿足設計的標準,全力以赴打造海外精品工程、優質工程。

凱凱水電站位于安哥拉北寬扎省棟多市,安哥拉“母親河”寬扎河中段,電站總裝機2172兆瓦,是目前中資企業在安哥拉承建的最大的能源工程。項目建成后,年平均發電量可達8566吉瓦時,每年減少溫室氣體排放量約720萬噸,建設高峰期還將為當地提供6000多個就業崗位,極大地促進當地經濟及社會發展。
